5月14日,国家发展改革委、国家能源局联合印发《关于有序推动多用户绿电直连发展有关事项的通知》(简称“688号文”),绿电直连从“一对一”模式向“一对多”模式全面升级。这是继2025年5月的“650号文”之后,绿电直连再一次制度升级。
值得注意的是,截至2026年4月底,全国共有24个省区市出台了绿电直连政策文件,99个绿电直连项目,总装机规模为3600万千瓦。
无论是政策层面,还是装机规模层面,绿电直连的发展都让行业备受鼓舞。
但是,数据的背后却反映出两个问题:第一,相比2025年底18.4亿千瓦的风光总装机,3600万千瓦的绿电直连规模还是太小;第二,单体项目规模也较小,比如新疆最新公布的绿电直连项目,规模仅为10万千瓦量级,风光大基地项目起步规模都要100万千瓦,10万千瓦量级的绿电直连实际意义不大。
那么,绿电直连“雷声大、雨点小”的背后原因是什么?绿电直连如何才能大踏步起量上规模?
算不过来的经济账

首先,对电力用户来说,绿电直连并不能必然带来电费节省。这跟大家预期的完全不一样,是需要电力用户看清楚的冰冷现实。
在绿电直连落地中,仍要连接大电网,占用电网以及除绿电直连新能源之外的电源资源,因此,电力用户仍然需要缴纳输配电费等费用。按照“1192号文”(《国家发展改革委、国家能源局关于完善价格机制促进新能源发电就近消纳的通知》,发改价格〔2025〕1192号)的规定,绿电直连用户缴纳的输配电价的标准是相当高的。因而,很少有电力用户可以通过绿电直连真正降电价、省电费。
其次,对新能源场站来说,绿电直连并不能彻底解决弃光限电问题。
由于新能源发电具有随机性、间歇性和波动性,绿电直连后,新能源场站方也无法准确预知到底能为电力用户提供多少稳定供电。承诺多了担心实现不了,要承受偏差考核;承诺少了又会造成高弃电。因此,只能是供应一个基本量,另外有一部分电会被弃掉。
杭州数元电力科技有限公司董事长、资深电力市场专家俞庆,在“鱼眼看电改”建构了如下绿电直连案例模型:假设某用电企业报装容量10MW,全年平均负荷率70%(平均负荷7MW),每年若干小时达到最大负荷,即100%报装容量;现该企业打算配套50MW光伏(年利用小时数1300小时) 50MW/200MWh 储能(系统倍率4小时),申请并网型绿电直连项目。

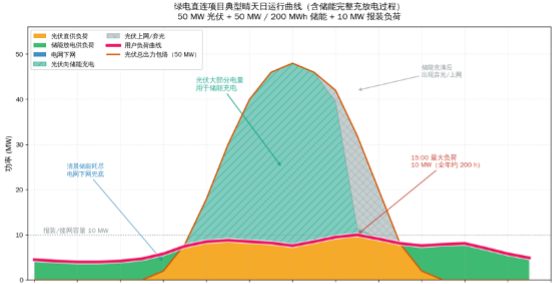

在这一案例模型中,只要比较一下光伏发电的出力曲线与用户的负荷曲线,就能看出新能源绿电直连的真实困境(见下图):

图中粗红线为该用电企业一天24小时的负荷曲线,细红线为50MW光伏一天内的出力曲线。很明显,两条曲线并不匹配。
绿电直连后,新能源场站需要向电力用户履约,比如承诺年供电5000万度(这相当于50MW光伏100%消纳的年发电量)。由于出力曲线和负荷曲线不匹配,新能源场站需要配储。然而,储能配少了不顶用;配多了,成本上又无法承受。这可如何是好?
于是折中一下吧,储能既要起到一定的作用,也不能超配。可如此的话,承诺给电力用户的年发电量,就会出现不小的缺口,这又怎么办?如果从大电网购电履约,要额外花钱。于是乎,稳妥一点,只承诺2500万度(相当于50%消纳)的年供电量可不可以?可以,这样的话储能能够省下一大笔钱,也无需从大电网购电去履约。可是,会有5成左右的弃电,这又违背了绿电直连的初衷。
此外,绿电直连专线的成本偏高。电网建设都是有冗余的,现实中,特高压的利用率最高也只有70%左右。而绿电直连专线更为复杂,利用率可能还不如特高压,低利用率也就意味着高成本。
当然,如果要追求绿电直连专线的高利用率,超配储能是一条路。但那样的话,配储也会造成成本上升,依然是个两难。
绕不开的大电网态度

绿电直连项目总体规模不及预期,还与大电网的态度有关。
“650号文”与“688号文”并未明言,绿电直连项目是否需要取得大电网的审批。然而事实上,绿电直连项目的落地,始终绕不开大电网这个关键环节。
财新网长文《绿电直连开路》曾提及,2024年,国家能源集团投资运营的新疆乌鲁木齐甘泉堡增量配电网项目,本希望将100万千瓦风电站并入增量配网、实现绿电直供,但最终没能获得当地省级电网公司批复,不得不放弃直供,接入了公共电网。
事实上,大电网对绿电直连这件事的态度极为复杂,支持吧会被分走利益,不支持吧又面临着社会公众和行业主管部门的压力。

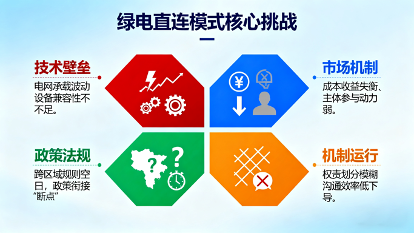

绿电直连面临的四重挑战(图源:西格电力)
伴随着中国新能源装机渗透率的飞速增长,大电网面临的新能源消纳压力与日俱增。根据国际能源署的研究,新能源发电量占比15%是一个临界值,越过这一临界值,新能源消纳就会越来越难。2023年,我国风光发电量占比达到15.8%,突破了临界值。2025年,风光发电量占比又攀升至22.1%。根据国际能源署的研究,中国目前已处于新能源消纳的第三阶段,即“新能源电量占比<25%,新能源决定电力系统运行方式”的阶段。
消纳力不从心下,出现了大电网直接叫停新能源并网的现象。比如,在光伏装机已经接近1亿千瓦的山东,全省136个县中,目前有53个红区。山东全省近四成的地方,光伏并网被“一刀切”叫停。叫停原因有很多种,诸如反向重过载、电压越限、短路电流超标、谐波越限等。
正因为如此,大电网所面临的各方批评声浪与日俱增。恰好此时,自下而上生长起来的源网荷储一体化以及绿电直连的地方实验,获得了中央的政策背书与鼓励。对大电网来说,与其把所有的新能源消纳压力都压在自己肩上,莫不如分出一部分去交给绿电直连,既减压又分谤,何乐而不为呢?
然而,如果过多新能源发电都采取绿电直连模式,那大电网就有被架空的危险。因此,对大电网来说,绿电直连发展太快并不是好事,它们更希望在可控范围内适当发展。
正是因为绿电直连对发、用双方都收益不高、大电网对绿电直连态度复杂,种种原因的作用下,结果就是绿电直连的规模不够大、速度不够快。未来数年,绿电直连若要大踏步前进,还需要在政策制定上、各方利益协调上做出更大力度的突破。
