9月2日,世纪电源网与优优绿能及旗下公司深圳市艾格数字能源(AI GRID)在ODCC开放数据中心大会上联合发布《超越Tier IV:面向下一代AI数据中心的800V直流混合储能架构方案白皮书》和《800V高压直流分频储能与极速故障保护技术方案》两份行业技术白皮书。前者从园区能源侧讨论市电、发电机、BESS与800V直流母线如何配合,后者将视角推进到机柜行侧,重点讨论功率波动缓冲和直流故障隔离。两份材料连在一起,形成了从园区供电到DC/DC PowerShelf和GPU负载的完整讨论链路。世纪电源网参与联合发布,希望把企业方案放进更大的产业背景中讨论:800VDC已经不只是某一款电源产品的电压选择,而是牵动外电接入、储能配置、机柜配电、直流保护和运维方式的一次系统调整。优优绿能与艾格数字能源则结合自身在大功率高压直流电源方面的积累,给出了园区混合储能和机柜侧保护的具体方案。随着单机柜功率继续上升,数据中心供电面对的问题已经不只是转换效率。GPU集群的功率变化快,机柜侧需要更短的响应时间;园区侧则受到电网容量、备用电源数量、设备交期和运维成本的约束。优优绿能此次发布的方案,试图用直流母线、分层储能和固态保护,把不同时间尺度的问题拆开处理。从第三方行业进展看,800VDC正在由企业各自探索转向产业协同。Meta、Google和Microsoft等企业正通过OCP推进开放机架、供电架构和相关规范。国内方面,OCP China &(OCTC)及GCC也在联合字节跳动、阿里、腾讯、百度以及GPU/xPU厂商推进相关规范。公开资料通常把降低传输电流、减少铜材与线缆用量、减少中间转换环节列为主要价值,同时也把过流保护、维护和安全实践列为仍需完善的环节。这与两份白皮书关注的方向基本一致:800V方案能否落地,不能只看效率,还要看储能、保护和运维能否一起工作。▌5MW供电单元引入800V直流母线

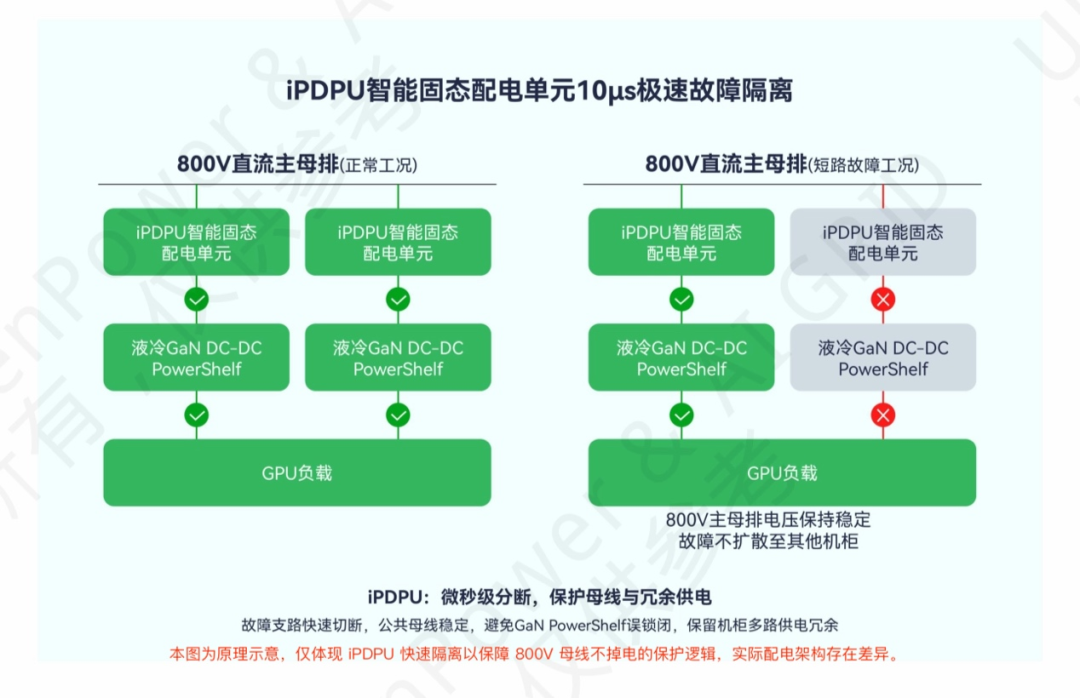

《超越Tier IV:面向下一代AI数据中心的800V直流混合储能架构方案白皮书》将5MW作为标准供电单元。市电和柴油发电机分别经过SiC整流器后接入800V直流母线,BESS通过双向DC/DC变换器连接母线;下游再通过DC/DC PowerShelf向GPU等直流负载供电,通过DC/AC向制冷等交流负载供电。
(图: 800V直流混合储能三层架构)
与传统交流方案相比,这套架构减少了主ATS和集中式交流并机环节。短暂电网事故由BESS接管,发电机启动期间仍由储能承担负载;停电时间继续延长后,储能系统触发发电机启动,使其迅速进入75%以上的高功率区间。当发电机输出功率大于算力负载时,BESS通过双向DC/DC吸收富余功率;当发电机输出功率小于算力负载时,BESS再通过双向DC/DC补足功率差额。若发电机容量和剩余电量不足,系统再按照业务优先级暂停部分训练任务,优先保留实时推理、存储和基础设施负载。
《超越Tier IV》白皮书提出,每套5MW单元可由2至3台1MW基准发电机配合BESS运行,而传统对比方案配置6台1MW机组。按照文件中的500MW园区模型,发电机数量可减少50%至67%,核心设备交付周期由18至36个月缩短到8至10个月。按白皮书测算,该园区十年全生命周期成本可由7.17亿美元降至4.35亿美元,降幅约39.3%。

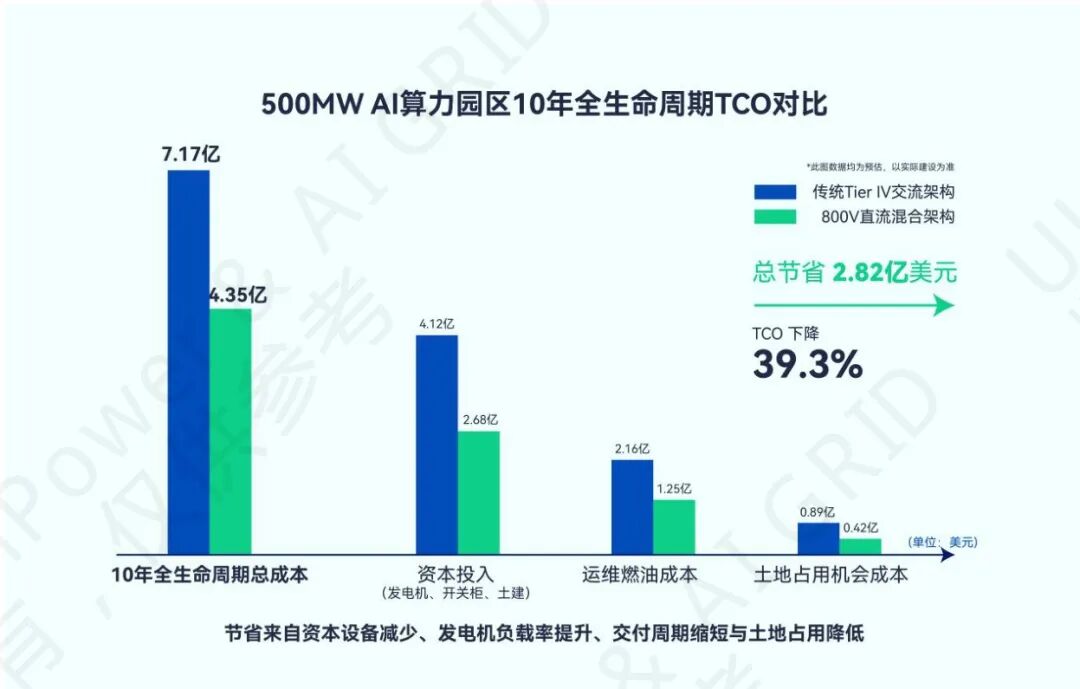

(图:500MW AI算力园区十年TCO对比)
这笔账目前还是按方案里的假设算出来的。少配几台发电机之后,关键负载能保住多少、BESS要顶多久,以及电池更换、燃油和土地这些成本怎么取,得等具体项目跑起来才看得清。
▌储能从园区侧向机柜行侧延伸
《800V高压直流分频储能与极速故障保护技术方案》把重点放到800V母线进入机柜后的动态问题。DC/DC PowerShelf主要承担800V直流到机柜侧低压直流的转换,内部用于长时间支撑的储能空间有限。母线发生短路或瞬时压降时,输入端电压可能快速下降,触发电源报错或退出运行。
为此,方案采用FoR、MoR与EoR配电,在机柜行侧部署iPDPU智能固态配电及保护单元,并配置超级电容或积层箔电容模组。800V母线通过低感短支路连接PowerShelf,支路长度约束为3.7米。

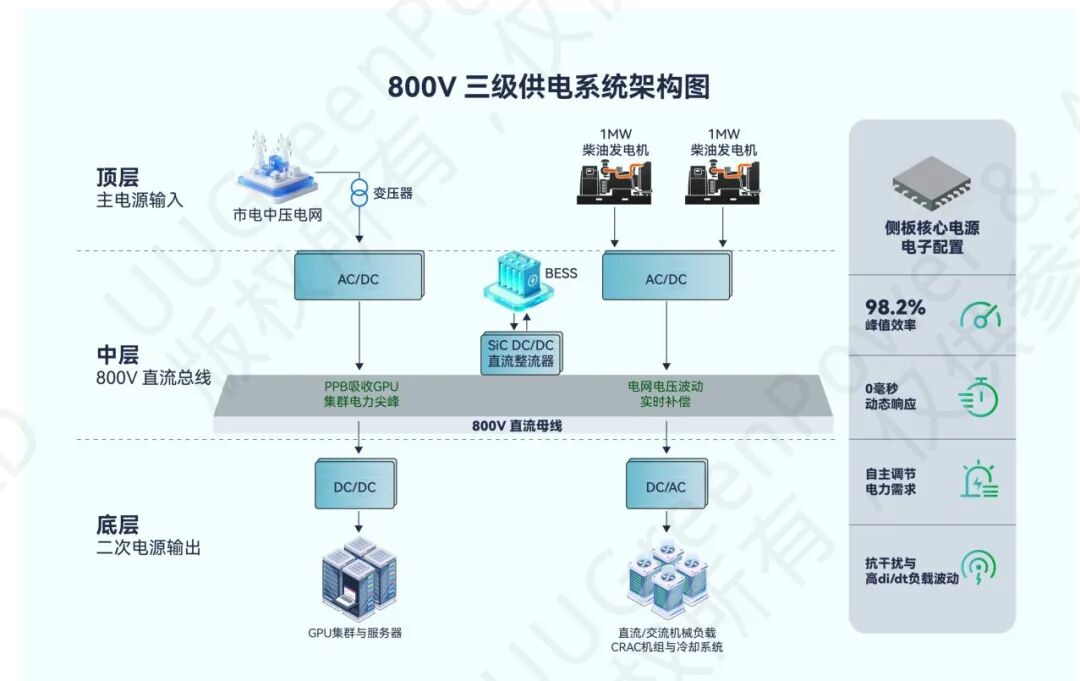

图:800V分频储能三级供电架构

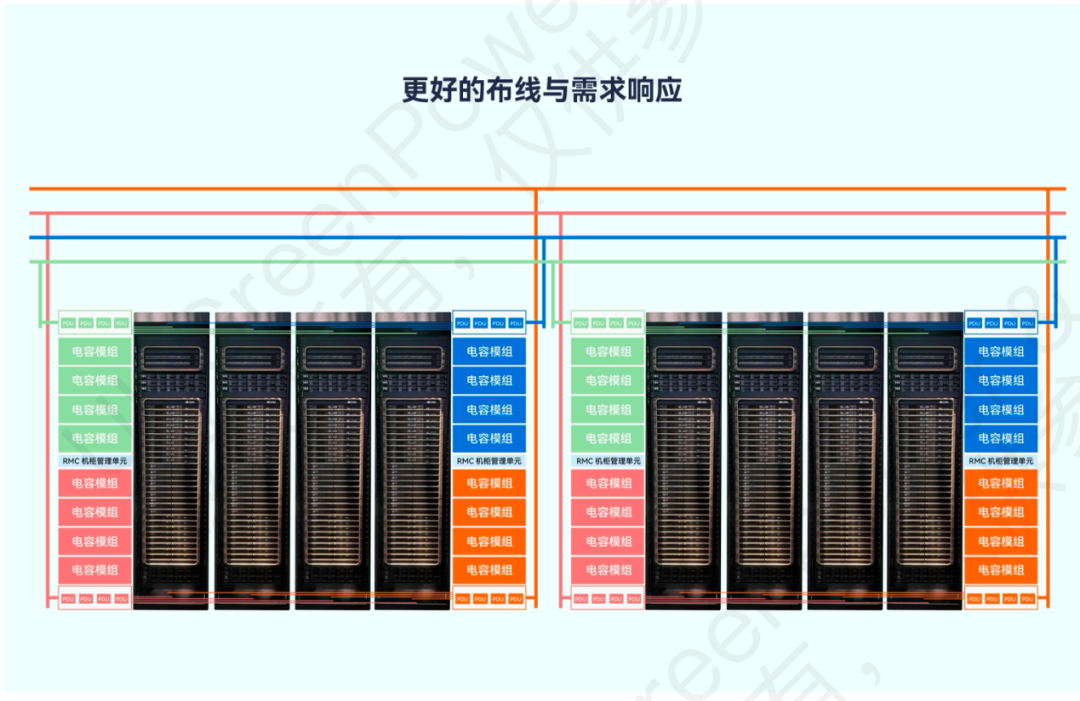

图:机柜侧布线与电容模组示意
这套设计按功率波动频率分配任务:1kHz以上的尖峰主要由行间电容模块内的端口薄膜电容衰减;100Hz至1kHz的中高频波动由超级电容或积层箔电容就地吸收;100Hz以下、尚未进入秒级能量调节的变化交给前端电源自带的PPB处理;秒级及更长周期的能量变化则由BESS承担。

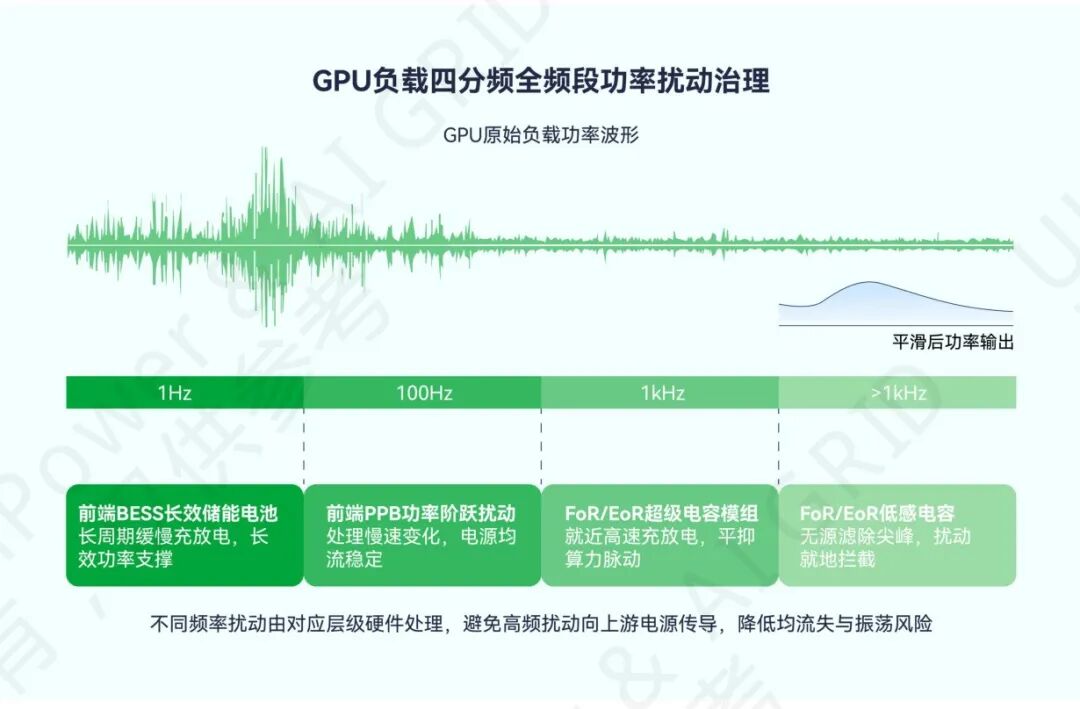

图:GPU负载四分频治理示意
其目标不是让前端集中电源追踪GPU的全部快速波动,而是把高频变化留在负载附近处理。前端电源看到的功率曲线更平缓,有利于多模块并联均流,也能降低快速负载变化对母线的影响。
▌iPDPU承担微秒级支路隔离
除了功率缓冲,机柜侧方案还把直流故障隔离列为重点。文件提出,iPDPU应在10μs以内完成故障检测和支路隔离。发生短路后,固态器件先切断故障支路,行级电容吸收分断尖峰并为母线提供约200μs的短时支撑,避免故障继续向其他PowerShelf和机柜扩散。
图:iPDPU 10μs故障隔离示意
这项指标能否落地,取决于传感器、判断逻辑、功率器件关断、浪涌吸收和母线恢复的全链路设计。除了分断时间,还需要关注额定电流、预期短路电流、重复动作能力、保护选择性及故障后的恢复方式。
放在当前AIDC供电架构的演进中看,800VDC正在成为面向兆瓦级机柜的重要方向,但它不会在短期内取代所有交流、48V/54V和±400V方案。新建高功率园区需要支持多机架超节点及数以万计的光纤连接,更适合从设施侧规划800V直流骨干;存量机房则可能先从Sidecar、行级电源柜或机柜侧改造入手。未来一段时间,多种电压和配电架构仍会并行存在,项目最终选择取决于机柜功率、既有设施、建设周期和TCO。两份文件所强调的分层储能,也符合行业正在出现的另一项变化:储能不再只是停电后的备用电源,而是供电控制的一部分。园区侧BESS处理分钟级供电和长周期能量调节,前端PPB承担较慢的功率变化,行级电容吸收GPU产生的快速扰动。不同时间尺度由不同设备承担,可以降低前端并联电源持续追踪高频负载的压力。决定800V方案能否落地的,还包括直流保护。直流系统没有自然过零点,BESS、母线电容、并联电源和健康支路都可能在故障初期向短路点供能。保护系统不仅要切得快,还要做到只切故障支路,并让其余母线维持供电。因此,iPDPU的动作时间只是一个指标,接地方式、电弧检测、预充电、能量吸收、上下级选择性和故障恢复同样需要联合设计。iPDPU定位为面向AIDC的专用支路配电与保护单元,方案方计划将相关定义和技术要求贡献给标准组,推动其成为国际通用的支路保护单元。这也意味着,800V方案的评价标准不能只看某一级电源的峰值效率。储能容量、母线稳定性、机柜冗余、全负载效率、制冷负载、维护方式和业务调度都要纳入系统边界。DC/DC PowerShelf负责机柜侧的电压转换,iPDPU承担快速支路隔离,分布式电容则补充动态缓冲能力。几个环节的功能应分别描述,不能把故障隔离归因于PowerShelf的冷却方式或功率器件材料。世纪电源网与优优绿能、深圳市艾格数字能源此次联合发布的两份白皮书,把园区供电、800V母线、行级储能和机柜保护放进了同一套讨论框架,其价值在于把关注点从单台电源延伸到完整供电链路。不过,0ms切换、10μs隔离、3.7米布线、发电机缩减比例和TCO下降等指标,这些数字能不能站得住,最后还得看现场运行表现。下一阶段,市场关注的重点不会只是“有没有800V产品”,而是谁能拿出长期带载、故障隔离、冗余切换、标准认证和全生命周期成本的完整证据。能否把这些环节做成可复制、可维护的工程系统,将决定800V直流供电从方案发布走向规模部署的速度。![]()
![]()
