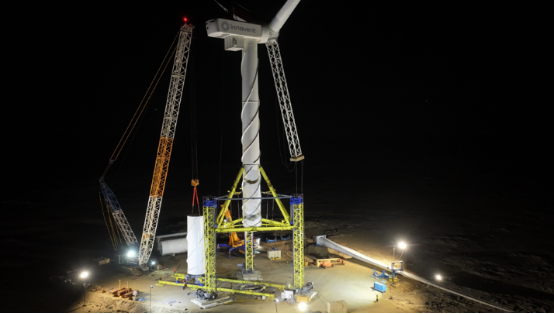

北极星风力发电网获悉,近日,一家名为Nabrawind的公司,在非洲InnoVent Diaz风电场成功安装了一台金风科技GW165/6000风机。该项目由法国新能源开发商InnoVent投资建设,风机额定容量为6MW。整个过程没有使用传统的大型主吊车。更令人惊讶的是,安装过程中,现场风速高达15米/秒,阵风甚至达到20米/秒。

图片来自:INTERESTING ENGINEERING 作者:Sujita Sinha
这个数字意味着什么?传统重型起重机在风机关键吊装环节的风速限值是6至10米/秒,换句话说,这套无大吨位吊车安装系统,将风电施工的风阻能力直接提升了一倍以上。
此次安装的金风GW165/6000属于直驱型风机,发电机部件重量大、重心特殊。Nabrawind的工程师设计了一套全新流程,先提升首段塔筒和机舱,然后将两片叶片以30度角对地姿态提前挂装。

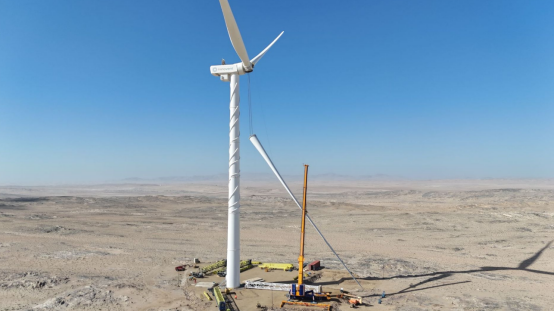

图片来自:INTERESTING ENGINEERING 作者: Sujita Sinha
这是一个高风险动作。为了在提升过程中保持转子稳定,团队专门开发了定制配重系统和专用操控装置。转子到达指定高度后,再通过BladeRunner系统将第三片叶片装配到位,同时撤除配重。
这是业内首次以双叶片30度角姿态完成整机提升的方案,也是整个项目技术难度最高的环节。
整个风电场规划建设7台GW165/6000风机,全部采用无吊车安装。团队的目标是在第七台机组安装时,将单台净安装时间压缩到一周以内。对比传统大吨位吊车进场的准备和作业周期,优势明显。
此外,风电场还将安装4台XMEC-Darwind XE93-2000风机,其基础采用Nabrabase方案。全部并网后,年发电量达2.3亿千瓦时,可满足纳米比亚6%的电力需求,每年减少20万吨二氧化碳排放。
无大型吊车、抗强风、快速组装——这项技术如果大规模推广,全球风电施工现场那些庞大的千吨级塔吊,或许真的要慢慢退场了。
来源:北极星风力发电网译
