浙江环网获核准,看好十五五期间主网投资提升

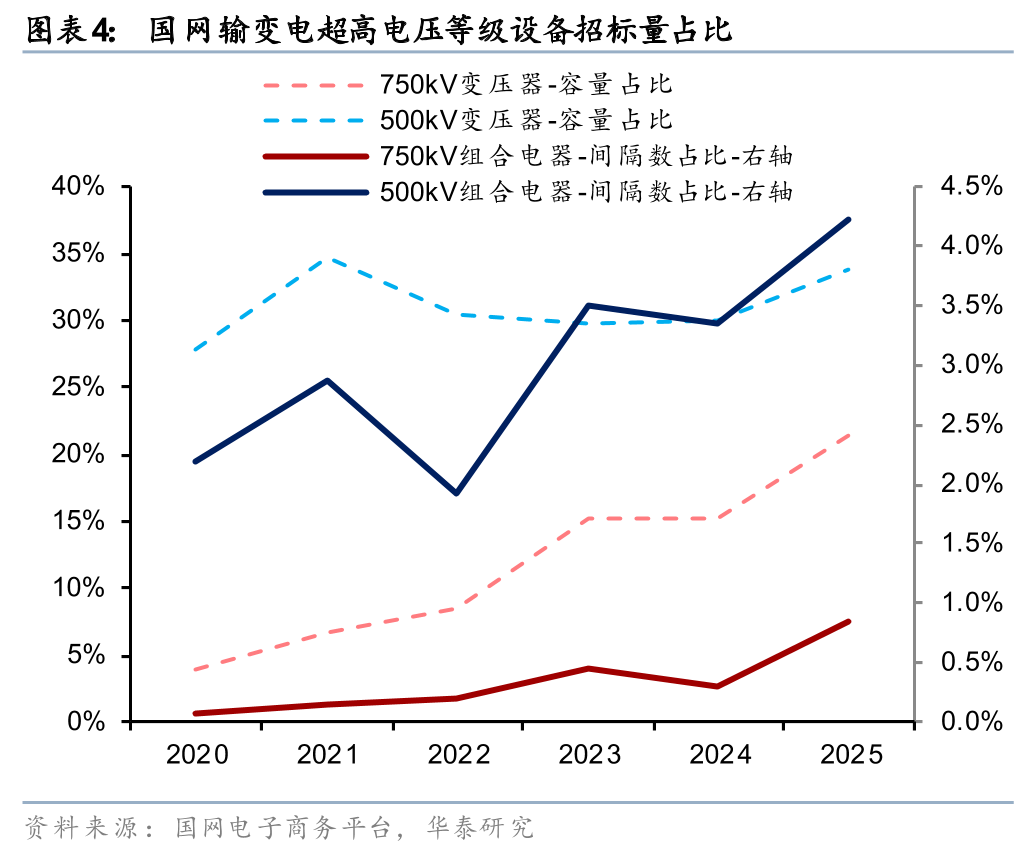

根据浙江日报,浙江特高压交流环网工程正式获国家发展和改革委核准批复,预计在2029建成投运,总投资约293亿元,是迄今为止国内投资最高、单体工程量最大的特高压交流工程。我们看好全国统一电力市场建设加速推进下,十五五期间电网投资保持稳步增长态势,跨省输电通道建设与西部薄弱电网补强需求明确,特高压建设需求处于高位,主网投资有望进一步提速。
特高压年内已核准2直3交,Q4推进节奏提速

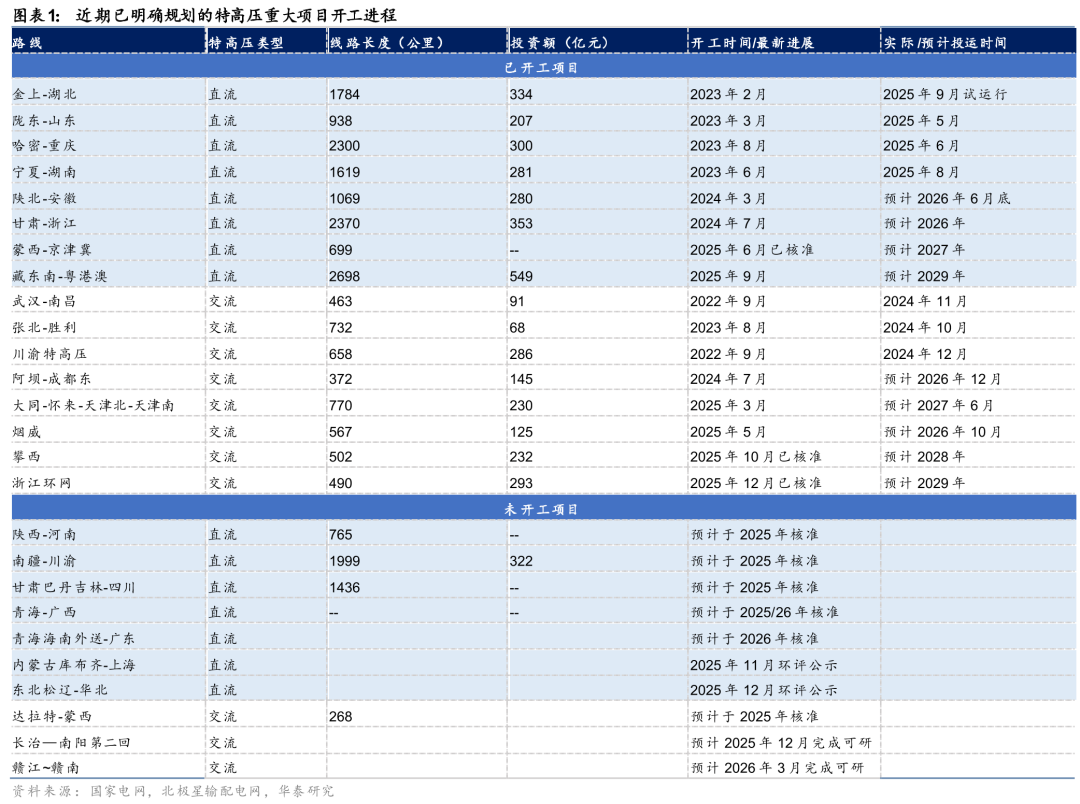

截至目前,25年已核准2条特高压直流(藏东南-粤港澳、蒙西-京津冀)、3条特高压交流(烟威、攀西、浙江环网),我们预计年内仍有特高压线路有望加速核准(待核准直流:陕西-河南、巴丹吉林-四川、南疆-川渝;交流:达拉特-蒙西)。 特高压25年1-4批设备招标金额达203.2亿元(24年全年招标金额261.6亿元),考虑到年内仍有招标计划;同时输变电设备招标需求强劲,主网设备公司全年订单有支撑。
特高压十五五期间订单盘有望保持充足

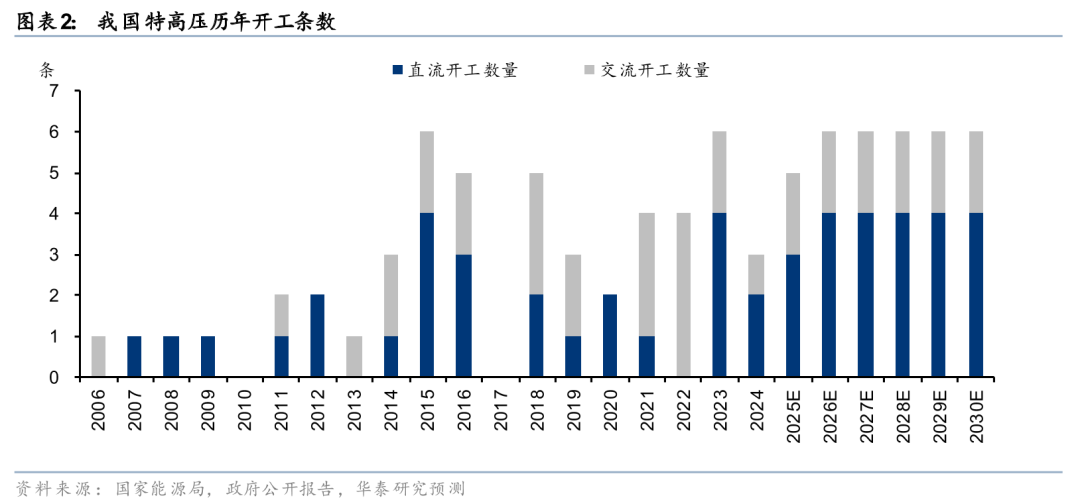

展望十五五,我们预计特高压年均开工量或在“4直2交”高位,订单盘充足。展望十五五,当前披露的在储备项目较多,包括直流:青海-广西、库布齐-上海、腾格里-江西、乌兰布和-京津冀鲁、内蒙古-江苏、青海海南外送、松辽-华北、内蒙古-华东;交流:大同-巴彦淖尔、大同-包头、长治-南阳第二回、赣江-赣南等诸多特高压项目。我们预计年均开工量或在“4直2交”,订单盘充足;同时,网外的大型火电厂、核电厂开始逐步直接接入特高压网架,网外设备需求提升。
非特高压主网方面,跨省输电通道建设与西部薄弱电网补强需求明确

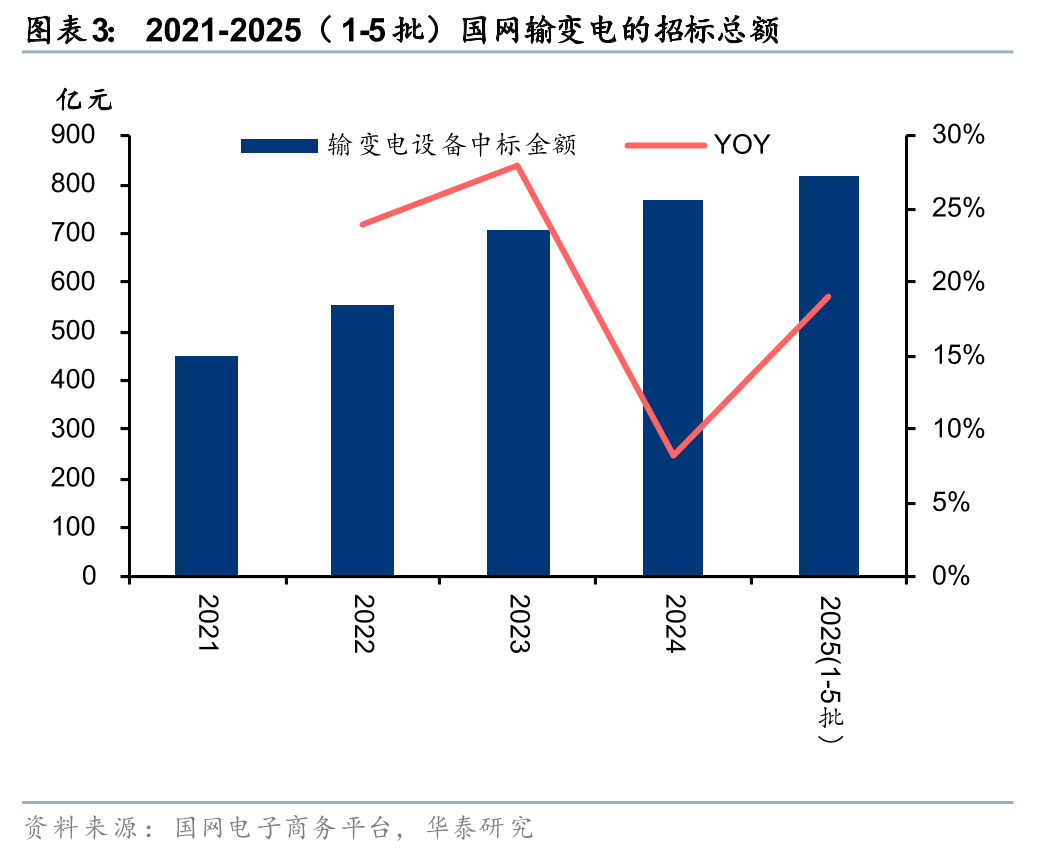

非特高压主网投资有望进一步提速,全国统一电力市场建设下,跨省输电通道建设与西部薄弱电网补强需求明确。一方面,需要加强区域间的电网互联互济能力,高电压主网网架互通是全国统一电力大市场搭建的底层支撑;另一方面,西部区域逐渐成为我国能源的“富矿区”,外送需求迫在眉睫,当前西部主网架不能满足电力外送要求,需要建设更强大的主网网架。从近年来的招标数据来看,750、500kV设备招标需求快速提升,其中750kV变压器招标容量占比从2020年的3.9%提升至2025年的21.4%,容量提升11.2倍;750kV组合电气招标间隔数占比从2020年的0.1%提升至2025年的0.8%,数量提升12.6倍。25年1-5批国网输变电招标金额同比增速达到19.1%,我们预计2026年有望进一步加速。
十五五电网投资有望超四万亿,主网仍是重点建设方向
全国统一电力市场建设加速推进,我们预计“十五五”期间电网投资有望达到4万亿元以上,相比于“十四五”期间电网投资2.8万亿元显著提升。其中,主网建设助力全国电网网架实现互联互通,是全国统一电力大市场搭建的重要支撑,我们认为仍将是重点建设方向。
风险提示:政策落地不及预期,电网投资不及预期。
