【摘要】

雅下项目有望为水电机组、GIL等电气设备厂商带来长期发展空间。

从量上看,墨脱水电站的规划装机容量预计超70GW,考虑到西藏本地消纳有限,对应西北大基地模式再造10直,受端有望配套10交。

从节奏上看,腾格里-江西、松辽-华北等已完成前期预可研支撑“十五五”,雅下外送通道支撑“十六五”,市场担忧的持续成长无忧。

事件:7月19日雅下水电站正式开工,将是我国有史以来最大的水电项目。预计总装机容量近60GW,2035年前后建成。建成后将成为全球最大的水电站,年发电量约3000亿千瓦时,相当于三峡工程年发电量的三倍。

点评:雅江下游项目预计装机容量>6000万千瓦、年发电量约3000亿千瓦时,约为三峡工程的3倍(2250万千瓦/882亿千瓦时);总投资为三峡工程的5倍(1.2万亿元V.S.2100亿元)。

三峡水电工程与雅鲁藏布江下游水电工程对比

预计将带动两大投资机遇:

  1. 水电设备方面,预计带动约720亿元新增订单,利好哈尔滨电气东方电气等发电设备龙头;

  2. 输变电设备方面,雅江下游项目以外送为主的电力消纳需求推动特、超高压直流线路建设,设备投资或达500亿元,利好国电南瑞中国西电平高电气许继电气等电网设备龙头。

雅江项目长周期,打开水电设备营收空间

雅江下游项目有望于2028年起释放新增订单,与2025-27年煤电收入高峰实现平稳衔接,缓解市场对后续订单断档的担忧。雅江下游项目建设周期预计超10年,或在2035-40年投产。

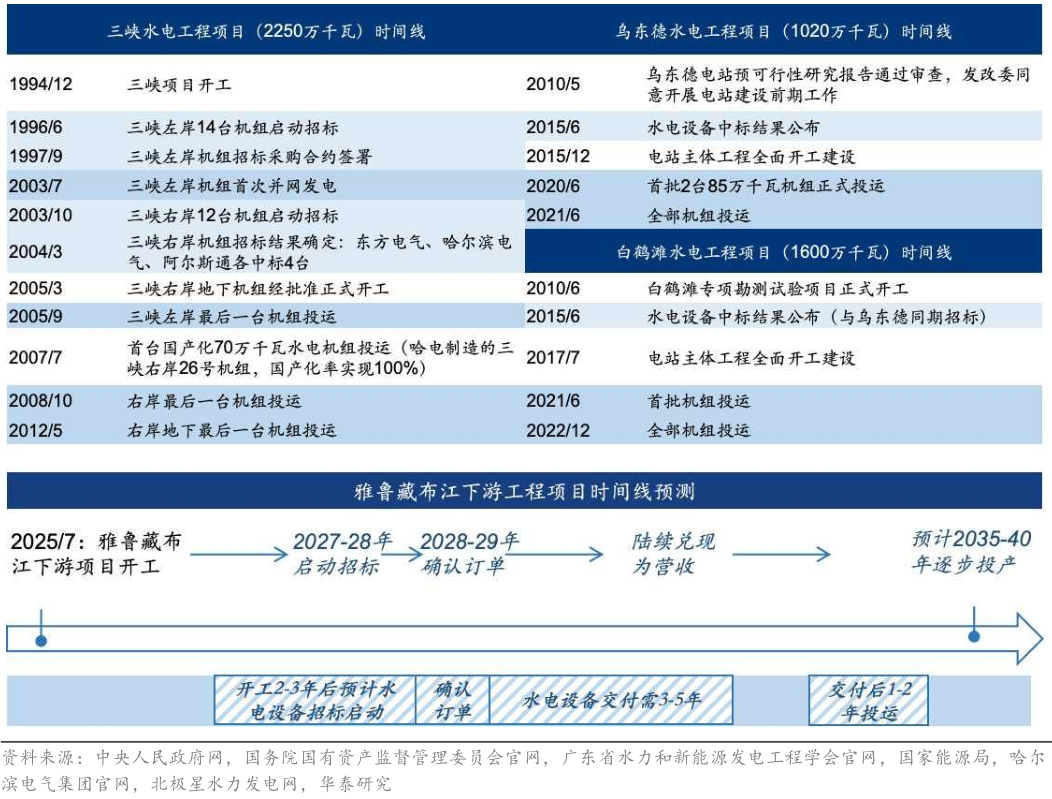

  1. 时间线方面:参考三峡、乌东德、白鹤滩等大型水电项目,项目开工后第2-3年启动设备招标,第3-4年确认订单,订单从确认到交付3-5年;我们预计雅江下游项目或在2028-29年带来新增订单高峰,此后陆续兑现为营收。

三峡、乌东德、白鹤滩水电工程招标时间线与雅江下游项目工程时间线(预测)

  1. 价值量方面:按水轮机招标价中位数1200元/kW(800-1400元/kW)估算,雅江下游项目或实现720亿元新增订单,2031-35年或带来年均144亿元的额外营收,为2024年哈电、东电水电营收之和(哈电、东电43/30亿元)的2倍。

  2. 此外,雅江下游项目采用径流式设计,依托超2000米天然落差发电,叠加流域人口稀少,移民成本低(径流式项目移民安置占总费用通常<10%,对比三峡>40%),设备采购占比或有所提升。

  3. 目前哈电、东电水电业务正从常规水电向抽蓄转型,以配合国家2025/2030年62/120GW抽蓄装机目标。雅江下游项目作为常规水电超级工程,有望成为2030年后抽蓄外的新增长引擎。

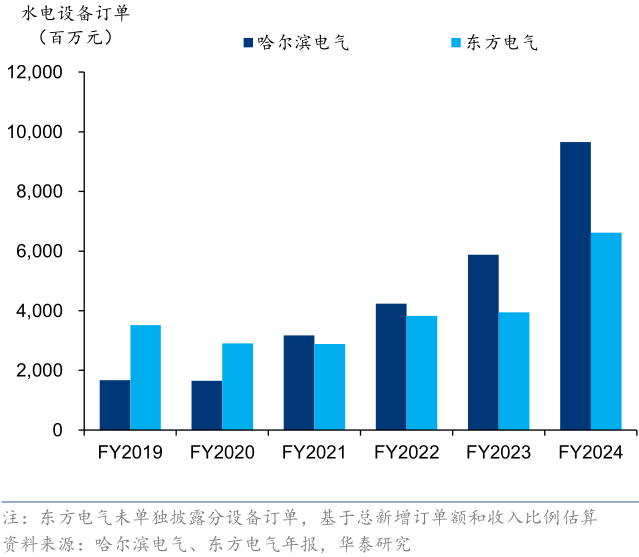

哈电、东电水电设备订单(2019-2024

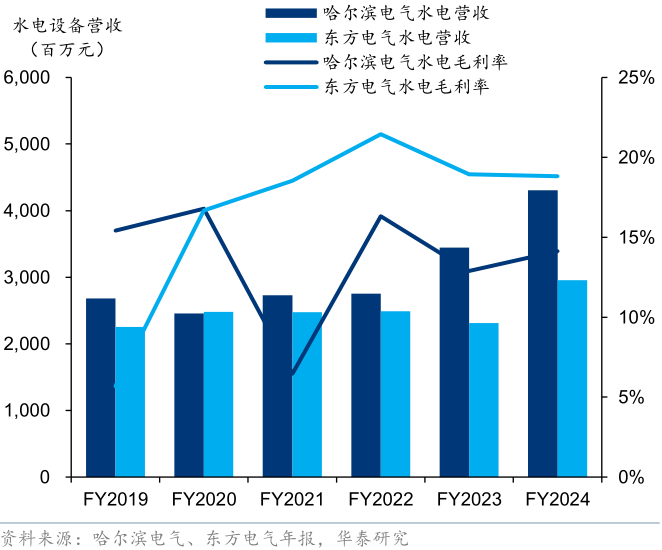

哈电、东电水电营收与毛利率(2019-2024

其中东方电气是全球最大水电设备供应商之一,我国第一大水电站白鹤滩水电站16台百万千瓦水轮发电机组中,东方电气市占率50%,单机容量100千瓦的发电机组实现了100%国产化率;

2023年其西藏林芝产研基地正式开工建设,该基地是世界首个高原水电机组产研基地,高水头大容量冲击式水电机组是服务国家“加快西南水电基地建设”的主力机型。

外送消纳为主,特、超高压设备需求有望得到带动

雅鲁藏布江下游水电工程电力将以外送消纳为主,西南水电资源丰富,西北、西南电网的发电量远大于用电量,2023年比值分别达到125%、111%,当地无法完全消纳。

雅江水电工程位于西藏林芝市,大容量、远距离输送要求下我们预计该工程特、超高压直流输电线路配套建设需求较多,相关电网设备需求有望得到带动。

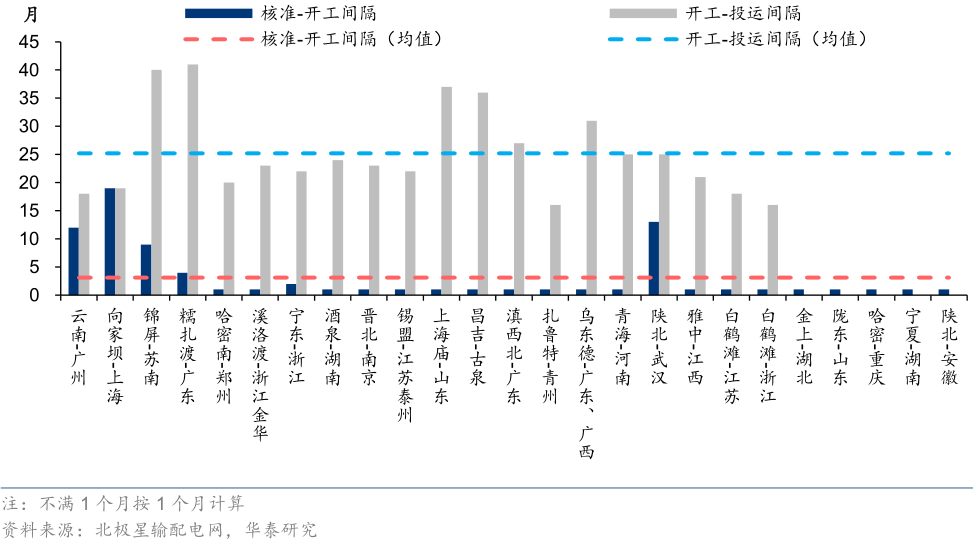

一般配套的特高压工程完工时间会领先水电站投运时间0.5-2年左右,而特高压直流工程核准到开工的时间均值为3个月,开工到投运的均值为25个月。

直流特高压建设节奏

据此推算,假设水电工程的建设周期为10年,部分特高压项目可能会于“十五五”期间开展可研、核准工作,“十六五”会进入主要建设期并实现企业业绩兑现。单条特高压直流的输送容量在8-12GW,预测雅江水电工程的配套特高压直流建设需求在5条以上,柔性直流或为主要的技术路线。

参照甘肃-浙江线路,我们假设单条柔直设备投资额在100亿元,那么整体设备投资额在500亿元左右。

  • 当前时点怎么看特高压板块

前期特高压板块调整,或主要系市场交易因素、担忧电网投资增速下滑导致特高压持续性不确定。电网标的整体处于低位,特高压的逆周期调节地位 成长性 持续性边际改善。重申:

线路提升:今年预计是核准和交付的弹性大年,能源局口径有“四直”和一批交流线路。

柔直渗透率提升:主网双端 背靠背区域互联 深远海送出构成柔直增长的一体两翼,支撑长期订单和业绩增长。

网外电源侧超预期:雅下水电将带动外送通道尤其是GIL建设;核电建设/火电改造加速,一站式升压支撑交流设备需求。

小结

雅下项目是继三峡工程后又一国家级重大水电工程,有望为相关环节带来长期发展空间,电力设备产业链长期受益。具体来看:

  1. 水电设备供应商相关概念股:东方电气上海电气哈尔滨电气浙富控股国电南瑞等。

  2. 特高压直流核心设备包括换流阀和换流变压器等,交流包括组合电器GIS和交流变压器等,相关概念股:国电南瑞中国西电许继电气平高电气特变电工四方股份思源电气等。

  3. 雅江工程进一步打开GIL成长空间,相关概念股:中国西电平高电气长高电新安靠智电等。
