作者|Shari,特聘海外光储研究员
编辑|光储笔记团队
如果一座数据中心也需要像冰箱、洗衣机一样贴上能效标签,它的标签上应该写些什么?是服务器消耗了多少电,冷却系统用了多少水,还是它采购了多少可再生能源?

2026年9月21日,欧盟委员会给出了一个更复杂的答案。根据当天通过的数据中心可持续性评级方案,欧盟数据中心未来不仅要按照电力使用效率和用水效率被划分为A至G级,还要公开其低排放能源使用情况、是否具备余热回收条件,以及能否为电网提供灵活性服务。(不过该条例还需经过欧洲议会和欧盟理事会的审查,并在《欧盟官方公报》公布后第20天生效。)
其中最后一项尤其值得储能行业关注。过去,数据中心配置电池,主要是为了在电网发生故障后维持服务器运行,并为备用发电机启动争取时间。电池在这套系统中的角色更接近保险:平时很少使用,真正停电时才体现价值。

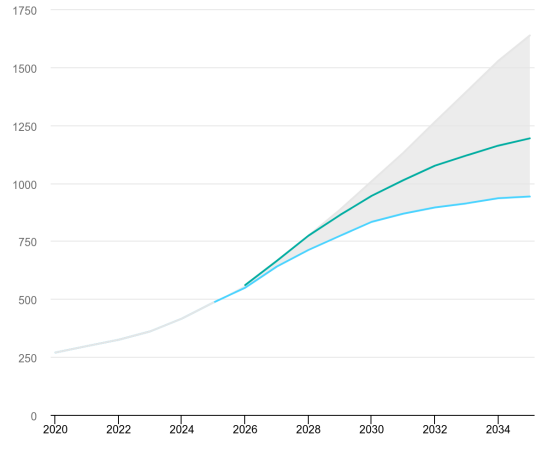

图2:IEA预计,全球数据中心用电量将由2025年的约485TWh增至2030年的约950TWh。来源:IEA,《Key Questions on Energy and AI》
但随着人工智能推高数据中心的功率密度,欧洲部分地区又面临电网容量不足、并网排队时间延长和可再生能源波动加剧等问题,数据中心内部的电池正在被赋予更多功能。它可以降低用电峰值、参与快速调频、配合计算任务转移,还可能帮助项目以更加灵活的方式获得电网接入。
欧盟的新规并没有强制数据中心安装储能,也没有直接为电池项目提供补贴。不过,它第一次将数据中心是否具备电网服务能力,放进了统一、公开的可持续性标签。这意味着,储能与数据中心之间的关系,可能开始从“备用电源采购”转向“电力系统能力采购”。
AI扩张首先遇到的
可能不是芯片而是电力
欧盟希望发展自己的人工智能产业。在美国科技企业占据云计算和大模型基础设施优势的背景下,欧洲将扩大数据中心容量视为增强数字主权、产业竞争力和战略自主能力的重要条件。欧盟此前提出,要在未来五至七年内将数据中心容量扩大到目前的三倍。
然而,数据中心并不是一种可以脱离能源系统单独扩张的数字设施。每一座大型数据中心的背后,都需要稳定的电源、变电站、输电线路、冷却设备和备用系统。

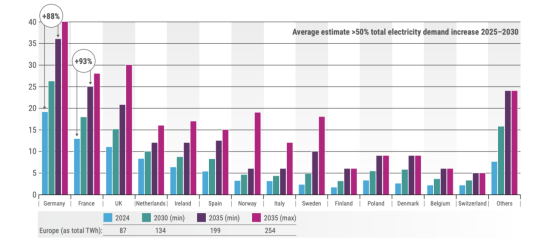

图3:ENTSO-E预计,欧洲数据中心用电需求将在2025年至2030年间增长超过50%,增长主要集中于大型托管和超大规模数据中心。来源:ENTSO-E
欧盟委员会在新法规的说明文件中预计,2024年欧盟数据中心用电量约为68太瓦时,到2030年可能增加至114太瓦时,占欧盟总用电需求的3.2%。人工智能、高性能计算和其他数字服务,是推动增长的主要因素。
从全球范围看,国际能源署预计,数据中心用电量可能由2025年的约485太瓦时增加到2030年的950太瓦时左右。其中,专门面向人工智能的数据中心用电量增长速度更快,预计在这段时间内增长至目前的三倍。
更值得注意的是功率密度的变化。根据国际能源署的测算,到2027年,一个先进人工智能服务器机柜的峰值功率需求,可能相当于65户家庭。2020年至2025年,AI服务器的功率密度已经提高约11倍,到2027年还可能进一步提高约四倍。这意味着,同样面积的数据中心将需要接入更大的电力负荷,也需要更强的冷却、电能转换和备用供电能力。
问题在于,数据中心的建设速度与电网建设速度并不一致。一座数据中心可能在一两年内建成,但新的输电线路、变电站和跨区域电网工程,往往需要更长时间完成。
国际能源署的研究显示,欧盟数据中心获得电网连接通常需要等待2至10年。在法兰克福、伦敦、阿姆斯特丹、巴黎和都柏林等传统数据中心集群,并网等待时间平均可能达到7至10年。都柏林和阿姆斯特丹此前甚至因为当地电网容量不足,限制或暂停部分新项目接入。
因此,对数据中心开发商而言,未来最稀缺的资源可能不只是土地、芯片和融资,而是能够在正确地点、按照项目进度提供的电网容量。当“有没有电”开始决定一座AI数据中心能否按时投运,储能的价值也就不再局限于停电之后的几分钟。
欧盟的新标签
算的不是用了多少电
而是如何用电
欧盟此次推出的数据中心评级制度,并不是突然出现的一项孤立政策。
2023年修订的《能源效率指令》已经要求成员国对数据中心的能源表现进行监测和报告。2024年,欧盟进一步建立了统一数据库,收集数据中心的能源、用水和可持续性指标。2026年9月21日通过的授权法规,则是在这些数据基础上建立公开的评级和标签体系。
按照现行安排,强制报告主要适用于装机IT功率需求达到或超过500千瓦的数据中心。规模较小的数据中心,以及尚未正式投运的项目,也可以自愿参与评级。

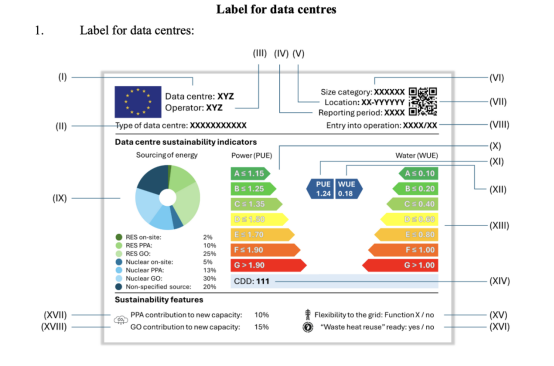

图4:欧盟数据中心电力使用效率和用水效率评级标准。PUE和WUE均划分为A至G级。来源:European Commission
第一批电子标签计划于2027年8月15日前由欧盟数据库自动生成,此后原则上每年更新一次。标签中最直观的两项指标是PUE和WUE。

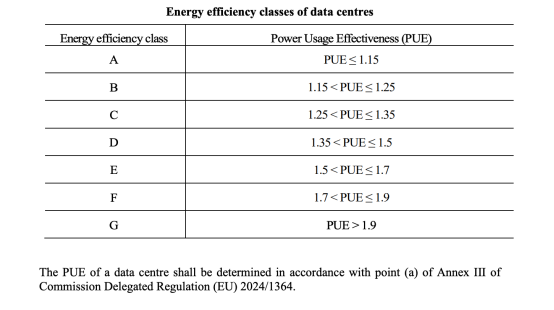

PUE,即电力使用效率,是数据中心总用电量与IT设备用电量之间的比值。理论上越接近1,意味着用于冷却、供电转换和其他辅助系统的电力越少。根据欧盟新标准,PUE不高于1.15的数据中心可以获得A级,超过1.9则被归入G级。

WUE衡量数据中心用水效率,同样被划分为A至G级。欧盟还会结合当地水资源压力、气候条件和冷却需求,对不同地区的数据中心进行比较。
不过,新标签并不只是给出两个效率等级。它还会显示数据中心使用何种低排放能源,是否通过购电协议增加新的清洁电力供应,是否已经具备余热回收条件,以及是否向电网提供削峰、负荷调整、频率响应等灵活性功能。
这反映出欧盟对数据中心的评价标准正在发生变化。过去,数据中心只要能够稳定运行,并不断降低自身单位计算量的能耗,就可以被视为高效设施。现在,监管者开始进一步追问:当一座数据中心成为当地最大的用电负荷之一时,它能否在电网最紧张的时候减少取电?能否在电力过剩时增加负荷?内部的电池和冷却系统能否帮助电网维持稳定?
换句话说,数据中心的能源效率不再只是企业内部的成本问题,也开始成为其与当地电力系统之间的关系问题。需要说明的是,新规目前并没有限制数据中心的总用电量,也没有要求所有项目必须配置储能。欧盟委员会同步启动的最低性能标准仍处于公众咨询阶段,咨询持续至2026年12月14日,正式立法建议计划在2027年第二季度发布。
因此,现阶段的新标签更像是一张公开的能源成绩单。但一旦这张成绩单被用于项目审批、公共采购、绿色融资或大型客户选择供应商,它就可能逐渐从信息披露工具变成市场准入工具。
当并网容量变得稀缺
储能首先卖的可能是“时间”
对于传统新能源项目,储能最容易理解的商业模式,是在电价较低时充电,在电价较高时放电,通过峰谷价差获得收益。
但数据中心储能的第一层价值,可能不是电价套利,而是缩短项目等待电力接入的时间。大型数据中心通常希望获得全天候、不可中断的电力供应。对电网运营商而言,这意味着必须按照数据中心的最高负荷,为其预留足够的发电和网络容量。
如果数据中心愿意接受灵活并网协议,情况就可能不同。在正常情况下,数据中心按照约定容量从电网取电;当局部电网进入高负荷状态时,则通过电池放电、调整冷却系统或推迟部分计算任务,暂时减少电网取电。作为交换,项目可能更早获得并网许可,或者在网络尚未完成全面扩建之前先行投运。
这套逻辑正在改变储能的价值计算方式。假设一座AI数据中心因为电网扩建需要等待五年,而配置储能和能源管理系统后,可以通过灵活并网提前两年投运,那么储能创造的最大价值,可能不是每天几次充放电获得的电价收益,而是提前两年产生的计算服务收入。
国际能源署认为,欧洲现有数据中心项目仍然高度集中于已经拥挤的传统市场,新项目平均规模也在迅速增加。如果现有项目全部落地,德国和法国的数据中心容量可能相当于当前峰值电力需求的5%至10%,西班牙和荷兰则可能接近10%。

图5:欧盟数据中心可持续性标签示意图。除PUE和WUE外,标签还将显示低排放能源来源、电网灵活性和余热回收条件。来源:European Commission
这并不意味着所有项目都会建成,却说明大型数据中心已经不能再被当作普通商业建筑处理。它更接近一座持续运行、负荷高度集中的新型工业设施。当电网连接成为项目建设周期中最不确定的一环时,储能也就开始出售一种过去不容易被单独定价的产品:时间。
电池正在从备用“保险”
变成可以调度的电网资产
绝大多数数据中心原本就配置了不间断电源,也就是UPS。当外部电网出现故障时,UPS电池能够在极短时间内接管负荷,保证服务器不会立即掉电,并为柴油发电机或其他备用电源启动争取时间。
但传统UPS的设计目标是可靠性,而不是参与电力市场。其电池通常只能维持几分钟,主要用于应对瞬时故障,并不适合持续数小时的峰谷套利或能源搬移。这也是数据中心储能与普通电网侧储能之间最重要的区别。
数据中心首先要确保计算任务不中断,任何市场交易都必须服从这一原则。运营商不可能为了获得调频收入,把备用电池放到可能影响服务器安全的低电量状态。
不过,数据中心已经拥有逆变器、保护装置、控制器、供配电系统和部分电池基础设施。如果在现有UPS架构中增加电池容量,其新增投资可能低于从零建设一座独立储能电站。
欧洲输电系统运营商联盟ENTSO-E认为,UPS电池非常适合快速频率响应和一次调频。它可以在毫秒级作出反应,并持续提供数分钟的功率支持。对于需要更长时间的二次、三次备用,则可以将电池与计算任务调整、冷却负荷控制和热储能结合使用。

图6:数据中心的灵活性不仅来自电池,还包括可调节计算负荷、冷却系统、热储能和现场发电。来源:ENTSO-E
数据中心内部实际上存在多种可以参与调节的资源。第一类是UPS和新增电池。它们响应速度最快,适合频率响应、削峰和短时间备用。
第二类是冷却系统。传统数据中心的冷却负荷可能占设施总用电量的30%左右。建筑、冷却液和设备本身具有一定热惯性,可以在短时间内减少或推迟制冷。如果进一步配置冷水、冰蓄冷等热储能,负荷转移时间还可以延长。
第三类是计算任务本身。部分AI训练、批量分析和非实时任务可以延迟执行,或者转移至其他时间和地区。与传统工业设备相比,软件定义的计算负荷拥有更强的时间和空间转移能力。
第四类是现场发电和新能源。数据中心可以将光伏、风电、燃料电池、备用发电机和电池纳入统一能源管理系统,根据电价、电网状态和计算任务进行协调。
当这些资源被统一控制时,数据中心就不再只是一个被动用电客户,而可能演变为一座虚拟电厂:在电网紧张时降低负荷或释放电力,在可再生能源充足时增加用电或为电池充电,同时参与调频、备用、需求响应和拥塞管理市场。

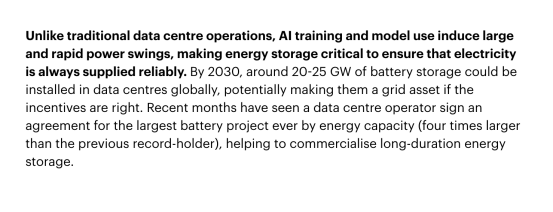

国际能源署预计,到2030年,全球数据中心内部可能安装约20至25吉瓦电池储能。如果市场机制提供合适激励,这些电池可能从企业内部的备用设施,转变为能够向公共电网提供服务的系统资源。
新入口已经出现
但它不会自动变成储能订单
欧盟把电网灵活性写入数据中心标签,并不意味着欧洲数据中心储能市场会立即爆发。
首先,新规没有强制配储。数据中心只需要披露自己是否提供电网灵活性服务,并不会因为没有安装电池就自动失去运营资格。未来最低性能标准是否会提出更明确的灵活性要求,还要等待咨询和正式立法。
其次,标签不会直接创造收入。数据中心即使拥有电池,也要满足所在国家输电系统运营商的技术认证、最小容量、响应速度、计量和调度要求,才能参加辅助服务市场。欧洲各国的电力市场规则不同,不能把某一个国家的调频收益简单复制到整个欧盟。
第三,数据中心的核心业务约束可能比技术约束更强。超大规模云计算企业通常运营多个数据中心,可以在一定范围内转移非实时任务,因此最有条件参与需求响应。托管型数据中心则把机房空间和电力容量租给不同客户,运营商未必拥有调整客户服务器负荷的权力。
部分数据中心还通过长期购电协议锁定电价,对现货市场价格波动并不敏感;托管项目则可能直接把电费转嫁给客户,运营商主动优化用电的动力有限。

ENTSO-E引用的一项研究估计,到2030年,德国、爱尔兰、荷兰、挪威和英国五个市场的数据中心可能拥有约16.9吉瓦技术灵活性,但考虑运营限制和企业参与意愿后,真正能够提供给电网的部分可能只有约3.8吉瓦。
第四,电池的不同价值之间还可能存在冲突。频繁参与电力市场会增加电池循环次数和衰减,而数据中心又必须随时保留足够备用容量。电池充放电也会产生能量损耗,如果这些损耗被计入数据中心总用电量,还可能对PUE表现产生一定影响。
这意味着,数据中心不能单纯追求电池收益最大化,而需要在供电可靠性、效率评级、电池寿命和市场收入之间寻找平衡。
储能真正成为新入口,需要同时满足三个条件:数据中心确实面临并网或电费压力;当地市场允许负荷和电池获得灵活性收入;储能系统又能够在不影响服务器可靠性的前提下参与调度。
对储能企业而言
客户买的将不再只是一套电池
数据中心市场的特殊之处在于,它对可靠性的要求远高于普通工商业用户。一座光伏电站的储能系统短时间退出运行,可能只是减少部分市场收益;一座数据中心的备用系统失效,却可能造成服务器停机、数据服务中断和客户索赔。
因此,数据中心储能不是简单地把工商业储能柜搬进机房。客户会同时考察电芯安全、UPS兼容性、切换速度、冗余设计、消防方案、网络安全、控制系统可靠性以及设备是否能够与冷却系统、备用发电机和服务器负荷协调运行。
对中国储能企业而言,这一市场可能带来新的增长空间,但竞争重点会从单纯的电池价格,转向整套能源基础设施的设计能力。其中,软件和控制能力会变得尤其重要。

图7:IEA预计,到2030年,全球数据中心内部可能安装约20—25GW电池储能,并在激励机制适当的情况下成为电网资源。来源:IEA
当储能只承担备用功能时,设备只需要在停电时可靠启动;当储能开始参与电力市场时,系统则需要实时判断电网状态、电价、服务器负荷、电池剩余容量和备用要求。
这类项目的竞争可能不再是谁的电芯更便宜,而是谁能证明自己的系统可以在不影响数据中心可靠性的情况下,持续、准确地执行电网指令。
对于已经在欧洲工商业储能、UPS、液冷、能源管理系统和电力电子设备领域布局的中国企业而言,数据中心可能成为新的融合市场。但企业需要提供的产品,也会从一套独立电池系统,升级为一套可以帮助客户获得电力、管理电力并证明自身灵活性的解决方案。
欧洲不是要限制AI
而是要求AI适应电力系统
欧盟给数据中心建立能源标签,并不是要阻止人工智能基础设施扩张。恰恰相反,欧盟希望建设更多数据中心,并通过扩大算力基础设施提高自身在全球人工智能竞争中的地位。问题在于,如果数据中心继续以全天候、不可调节的大负荷形式集中接入少数城市,电网建设速度很可能跟不上数字基础设施扩张。
新标签所传递的信号是:未来评价一座数据中心,不能只看它拥有多少服务器、多少GPU和多少计算能力,也要看它如何使用电力和水资源,以及能否与当地能源系统协同运行。
储能由此获得了一个新的入口。它可以继续承担备用电源的传统功能,也可以降低数据中心的峰值负荷、帮助项目获得灵活并网、提高可再生能源利用率,并通过调频和需求响应获得额外收入。但这个市场不会只奖励电池制造能力。它更需要电力电子、能源管理、冷却控制、市场交易和本地服务的结合。
欧洲数据中心储能真正的机会,可能不是突然出现一个规模巨大的单一应用市场,而是数据中心、电网与储能之间的责任边界正在重新划分。
过去,数据中心只需要向电网购买稳定电力;未来,它可能还需要证明,自己不会在电网最紧张的时候成为不可控制的负担。
当算力增长开始接受电力系统约束,储能也就不再只是服务器背后的备用设备,而可能成为连接AI基础设施与欧洲能源转型的一道新接口。
