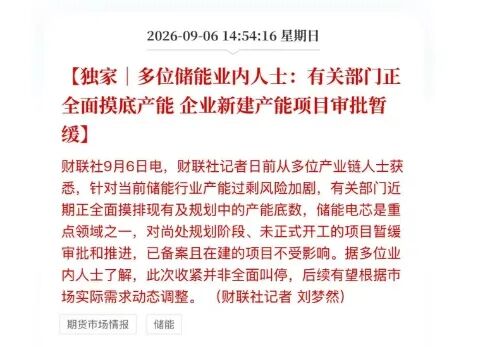

储能行业正在被按下 "慢放键"。财联社9月6日从多位产业链人士处获悉,针对储能行业产能过剩风险加剧的情况,有关部门近期正在全面摸排现有和规划中的产能底数,储能电芯是重点摸查的领域之一。尚处规划阶段、还没正式开工的项目,审批和推进暂时缓一缓;已经备案且在建的项目不受影响。

多位业内人士提到,这次收紧不是全面叫停,后面大概率会根据市场实际需求动态调整。但信号已经很明确——储能行业的扩张节奏要变了。
地方上已经先动起来。8月25日,河南省发改委发了一份关于加强独立储能项目规范管理的通知,几条规定都挺狠。
最受关注的是禁止倒卖开发权。通知明确,项目业主不能擅自变更选址、建设规模和技术方案,也不能擅自变更投资主体和股权比例。项目建成投产之前,不得以盈利为目的转让、买卖项目开发权。真要变更的,得市级能源主管部门审核后报省发改委备案。违反规定的,接入审查意见直接作废。
河南还给接入规模设了上限。同一个220千伏变电站供电区域内,包括下面带的110千伏、35千伏变电站,合计接入的独立储能总规模不能超过30万千瓦,超了就得另外拟定接入方案。
并网时限也做了安排。2026年8月1日之前,配套送出或间隔扩建工程已经核准、但工程进度跟不上没法按时并网的项目,接入意见原则上延期6个月;压缩空气、液流电池这类建设周期长的项目,延期12个月。

河北那边动静更大。按照河北省发改委此前印发的独立储能项目排查整顿专项行动方案,各地市对2022年以来纳入省建设计划的独立储能项目逐一排查。目前石家庄、秦皇岛、保定、衡水、承德、唐山、廊坊7个地市已经公示了处置意见,加起来100个项目,总规模超过14.85GW/45.6GWh。
结果不太好看。100个项目里,真正已经并网的只有4个,规模0.4GW/1GWh;正常推进的42个,规模7.05GW/23.46GWh;延期并网的44个,规模6.3GW/18.1GWh;还有10个项目申请取消,规模1.1GW/3.04GWh。
算下来,超过一半的项目没法按原计划落地,将近一成直接被清退。项目数量最多的是石家庄,22个;保定18个,承德15个,排在后面。
从国家层面摸底产能、暂缓新批,到河南禁止倒卖开发权、严控接入规模,再到河北直接排查清退100个项目,这一轮监管的指向很清楚:电芯产能过剩要管,独立储能"圈而不建""倒卖指标"的乱象也要管。
对企业来说,已经备案在建的项目还能继续干,但规划中的新项目短期内审批不会像以前那么容易。跑马圈地的日子,可能真的要翻篇了。
