9月5日,三航局承建的海南东方CZ8海上风电Ⅱ标段主体完工,为项目后续全容量并网发电奠定坚实基础。

该项目位于海南省东方市感城镇西侧近海区域,场址中心距岸约12千米,总装机容量500兆瓦,是国家能源集团龙源电力在海南省投资建设的首个海上风电项目。
海南东方CZ8海上风电Ⅱ标段主要施工内容包括22个风机基础单桩制作、运输及施工,22套集成式附属构件制作、运输及安装,以及20台14兆瓦与2台10兆瓦风电机组的安装工作。
面对项目海域水文地质复杂、超大风机高空吊装精度严苛、台风多发等诸多难题,项目团队坚持高目标导向,树牢“全局一盘棋”理念,优化资源配置,靶向破解难题,高效统筹安全、质量、进度等核心环节,充分彰显了三航局海上风电全链条施工技术积淀与金质品牌形象。

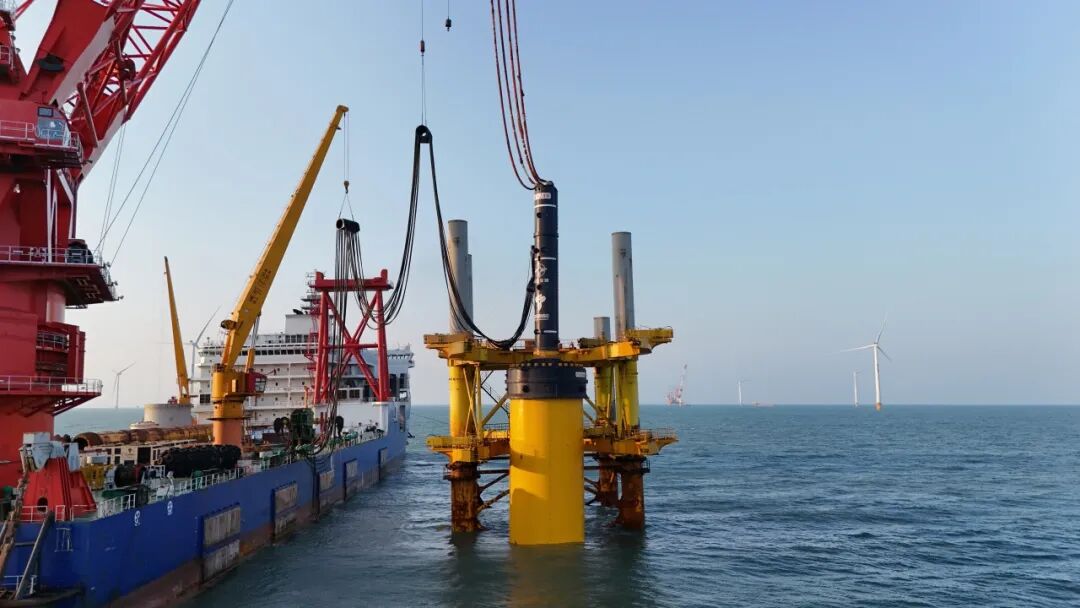

针对场区沙波沙脊活动频繁、海床起伏剧烈的特殊地质条件,项目团队建立机位前置全覆盖海床扫测机制,充分发挥“海峰2001”、MHU4400S和YC-280等自有船机装备综合优势,高峰期实现3船同步沉桩作业,创下单月完成12根单桩沉桩、7套集成式附属构件安装的“加速度”,所有单桩沉桩偏差、垂直度全部达标,平均法兰面水平度优于千分之三的设计标准。
项目作为14兆瓦大容量风机在海南海域批量化落地应用,示范意义深远。为在复杂海洋地质中“站稳脚跟”,项目团队坚持“一机位一插拔腿验算”,对风机安装平台船进行全过程动态监测,实时掌握倾斜程度及桩腿受力状态,动态调整压载方案,有效规避桩腿局部冲刷、拔腿困难等风险。
针对126米超长叶片高空吊装作业难题,采用“工艺模拟推演+分级风速管控+模块化吊装”一体化施工方案,细化各工序作业风速阈值,将单台风机的安装工效从3天压缩至1天16小时
此外,项目部严守安全生产底线,常态化开展安全例会、风险研判与隐患排查,结合海况、机位、施工环境的动态调整防控措施。
台风“美莎克”过境期间,团队动态优化船舶运输、设备调度与人员撤离方案,抢抓天气窗口期,高效完成4套集成式附属构件安装。
项目建成投产后,每年可输出清洁能源超15亿千瓦时,能满足海南约120万个三口之家的用电需求,相当于每年可节约标煤46.7万吨,减少二氧化碳排放127.1万吨,为助力实现“双碳”目标和海南自贸港、国家清洁能源岛建设注入强劲绿色动能
